Чтобы управлять проектами и задачами, нужно определить ожидаемый результат, разбить работу на этапы, назначить ответственных и сроки, а затем регулярно проверять ход выполнения. Команде должно быть понятно, что делать сейчас, от кого зависит следующий шаг и кто принимает готовую работу.
Трудности начинаются, когда договорённости остаются в переписке, задачи поступают от нескольких руководителей, а приоритеты меняются без обсуждения. Сотрудники заняты, но проект стоит на месте. Разберём, как организовать работу так, чтобы видеть прогресс и вовремя устранять препятствия.
Чем проект отличается от задачи и регулярной работы
Проект — это работа с определённой целью, ограниченными ресурсами и сроком завершения. Например, запустить интернет-магазин к началу сезона.
Задача — конкретная часть этой работы с проверяемым результатом. Подготовить фотографии товаров, подключить оплату и проверить оформление заказа — отдельные задачи внутри проекта.
Регулярная работа повторяется: менеджеры отвечают на обращения, обрабатывают заказы и ведут продажи. Для неё тоже нужны задачи и контроль, но её удобно организовывать по постоянным правилам, без создания нового проекта на каждое действие.
Эти виды работы связаны. Например, внедрение CRM — проект, перенос базы клиентов — задача внутри него, а ежедневное управление продажами в новой системе — регулярный процесс.
Как управлять проектами и задачами: пошаговая инструкция
Шаг 1. Определите результат и границы проекта
Сформулируйте, что должно измениться после завершения работы. «Улучшить обслуживание» — слишком общая цель. «До 1 декабря организовать обработку всех обращений с сайта в CRM» — результат, для которого можно определить условия приёмки.
Зафиксируйте:
- какой результат нужен заказчику;
- что входит в проект, а что остаётся за его пределами;
- к какому сроку нужно завершить работу;
- какой бюджет и какие сотрудники доступны;
- кто принимает результат.
Если цель связана с бизнес-показателем, укажите способ измерения. Например, сокращение времени первого ответа клиенту проверяют по данным до и после внедрения изменений.
Шаг 2. Разбейте проект на этапы и задачи
Сначала выделите крупные этапы, затем определите задачи внутри каждого. Для запуска сайта это могут быть подготовка структуры, создание контента, разработка, тестирование и публикация.
Разбивайте работу до уровня, на котором исполнителю понятно, что нужно сделать, а руководителю — как проверить готовность. Задачу «Заняться сайтом» нельзя однозначно принять. Задачу «Подготовить и согласовать тексты для пяти страниц» — можно.
Шаг 3. Назначьте ответственных и опишите условия выполнения
У каждой задачи должен быть один ответственный за результат. Соисполнителей может быть несколько, но команда должна понимать, к кому обращаться по срокам и статусу.
В описании задачи укажите:
- ожидаемый результат;
- ответственного и участников;
- срок выполнения;
- исходные материалы;
- критерии готовности;
- человека, который принимает работу.
Например: «Подготовить письмо для приглашения клиентов на вебинар. Результат — текст и макет, согласованные с руководителем маркетинга. Срок — 12 ноября».
Шаг 4. Оцените сроки, зависимости и загрузку
Обсудите трудозатраты с исполнителями и проверьте, какие другие задачи у них уже есть. Свободное место в календаре проекта ещё не означает, что сотрудник сможет выполнить работу в этот период.
Отметьте зависимости: какие задачи нельзя начать до завершения предыдущих. Например, отправлять приглашение на вебинар можно после проверки страницы регистрации.
Учитывайте время на согласования и исправления. Для этапов с высокой неопределённостью предусмотрите резерв.
Шаг 5. Установите приоритеты
Если все задачи срочные, сотрудникам приходится самостоятельно решать, чьи просьбы важнее. Поэтому порядок выполнения нужно согласовать заранее.
Оценивайте задачи по влиянию на результат, срокам и зависимостям. Работа, которая задерживает нескольких коллег, может быть важнее задачи с ближайшим дедлайном.
Когда появляется срочное поручение, определите, какую текущую задачу придётся отложить. Изменение приоритетов должно сопровождаться пересмотром плана.
Шаг 6. Договоритесь о правилах взаимодействия
Выберите общее место для задач, файлов и решений. Обсуждать вопрос можно на встрече или в чате, но итоговую договорённость нужно зафиксировать в задаче.
Определите, когда сотрудники обновляют статусы, как сообщают о препятствиях и кто согласовывает изменения. Например, о риске срыва срока исполнитель предупреждает сразу, как только его обнаружил.
Шаг 7. Контролируйте выполнение и корректируйте план
Проверяйте не только закрытые задачи, но и то, что мешает двигаться дальше:
- какие сроки под угрозой;
- где требуется решение руководителя или заказчика;
- какие задачи заблокированы;
- кто перегружен;
- как изменения повлияют на итоговый результат.
Частота проверки зависит от темпа проекта. Для короткого запуска может понадобиться ежедневная сверка, для более длительной работы — еженедельный разбор с отдельными уведомлениями о срочных проблемах.
Шаг 8. Примите результат и разберите итоги
Сравните готовую работу с критериями, которые согласовали на старте. Если нужны исправления, оформите их отдельными задачами с ответственными и сроками.
После завершения проекта сравните план и фактические затраты, обсудите причины задержек и сохраните полезные решения. Повторяющиеся этапы можно превратить в шаблон для следующего проекта.

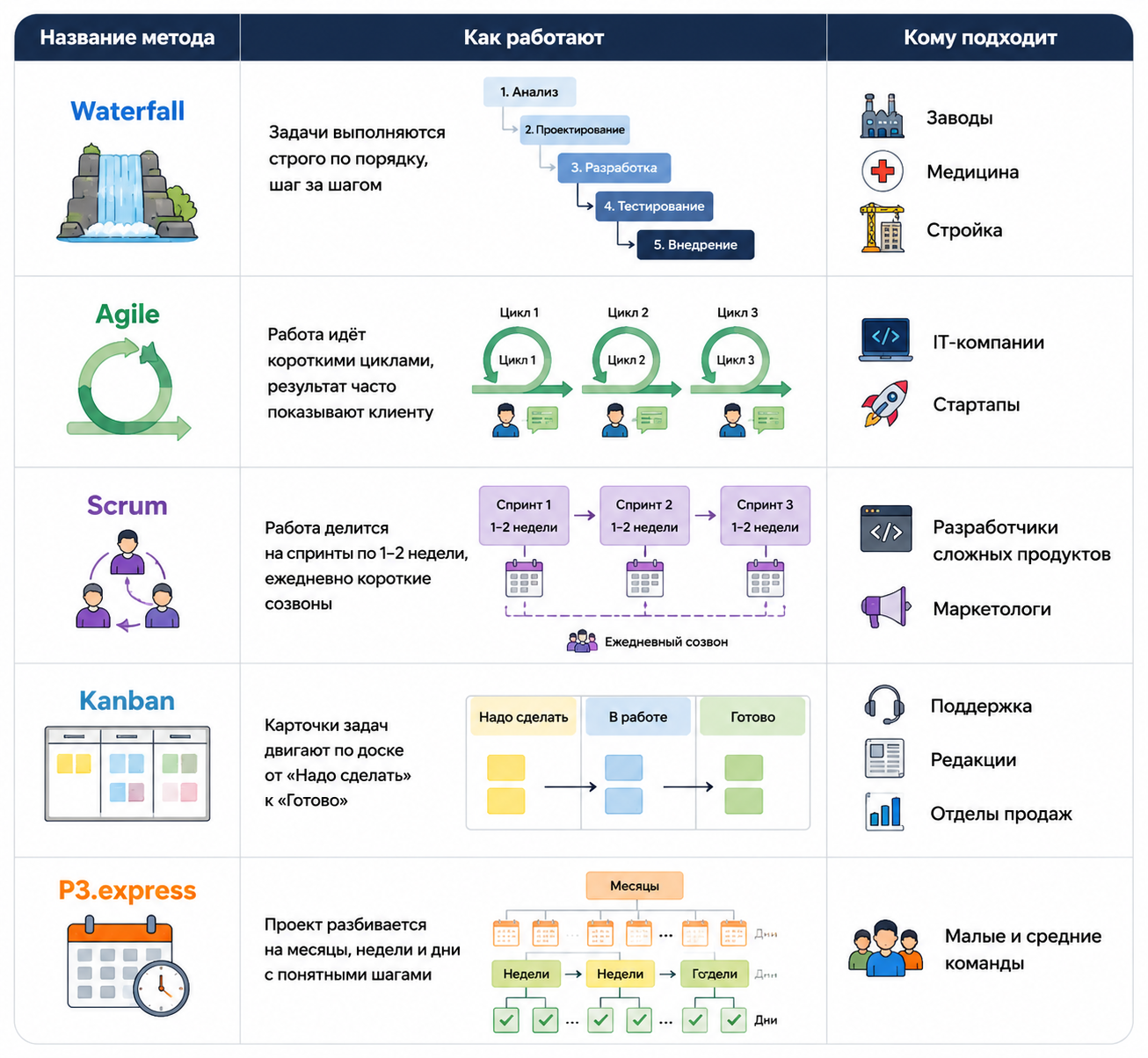

Как выбрать подход к управлению проектами и задачами
Подход зависит от того, насколько понятен результат на старте и как часто меняются требования.
| Подход | Когда подходит | Как организовать работу |
|---|---|---|
| Последовательное выполнение этапов | Основные требования известны заранее, этапы зависят друг от друга | Составить общий план, определить контрольные точки и условия перехода к следующему этапу |
| Работа короткими циклами | Требования уточняются по мере работы, нужен регулярный отзыв заказчика | Планировать ближайший цикл, показывать промежуточный результат и уточнять следующие задачи |
| Канбан | Задачи поступают постоянно, важно видеть очередь и загрузку | Отображать задачи по статусам, ограничивать количество одновременно выполняемой работы и устранять задержки |
Подходы можно сочетать. Например, весь проект вести по этапам и контрольным датам, а задачи команды внутри каждого этапа — на канбан-доске.

Как управлять несколькими проектами и текущими задачами
Если сотрудник одновременно участвует в запуске сайта, подготовке вебинара и обработке заявок, планы этих работ нужно согласовывать между собой. Иначе каждый руководитель будет рассчитывать на одно и то же время исполнителя.
Соберите общую картину загрузки. Учитывайте проектные задачи, регулярные обязанности, отпуска и время на согласования. Не планируйте проект так, будто текущая работа остановилась.
Договоритесь, кто определяет приоритеты при конфликте сроков. Если два проекта требуют участия одного специалиста, решение должен принять руководитель с учётом целей бизнеса.
Для каждого проекта отслеживайте ближайшую контрольную точку, задачи под угрозой и необходимые решения. Это поможет заметить проблему до того, как она приведёт к общей задержке.
Для малого бизнеса начать можно с простого порядка: единый список задач, ответственные, сроки, понятные статусы и еженедельная проверка приоритетов. Усложнять процесс стоит по мере появления конкретных потребностей.
Какие инструменты помогают управлять проектами и задачами
Инструменты выбирают под задачи команды: составить план, увидеть загрузку, сохранить договорённости или проверить сроки.
| Инструмент | Для чего использовать |
|---|---|
| Список задач | Фиксировать поручения, ответственных, сроки и приоритеты |
| Канбан-доска | Видеть распределение задач по статусам и находить места, где работа задерживается |
| Диаграмма Ганта | Планировать сроки и отслеживать зависимости между задачами |
| Календарь | Согласовывать встречи, контрольные даты и события |
| Общая база документов | Хранить требования, инструкции, шаблоны и согласованные материалы |
При выборе системы для управления проектами и задачами проверьте её на одном реальном рабочем сценарии. Создайте проект, распределите задачи, прикрепите материалы и посмотрите, насколько легко сотрудникам обновлять информацию, а руководителю — оценивать ситуацию.
Если проекты связаны с клиентскими заказами, полезно учитывать связь проектной работы с CRM. Отдел продаж фиксирует договорённости с клиентом, а команда исполнения должна получать согласованные требования, сроки и материалы.
В Мегаплане для работы с задачами доступны канбан-доска и диаграмма Ганта, а уведомления и напоминания помогают следить за изменениями и сроками.
Автоматизация бизнеса начинается с понятных правил работы. Когда определены этапы, ответственность и условия перехода между задачами, проще понять, какие действия стоит автоматизировать.
Пример: как организовать подготовку клиентского вебинара
Допустим, небольшая компания планирует провести вебинар через три недели. В проекте участвуют маркетолог, специалист по продукту и отдел продаж.
Результат проекта — проведённый вебинар, доступная запись и переданные менеджерам обращения участников. Цели по регистрациям и заявкам команда устанавливает отдельно и затем сравнивает с фактическими показателями.
| Этап | Задача | Ответственный | Критерий готовности |
|---|---|---|---|
| Подготовка | Согласовать тему, аудиторию и программу | Маркетолог | Программа утверждена спикером |
| Регистрация | Подготовить страницу и форму | Маркетолог | Тестовая регистрация проходит, подтверждение приходит |
| Продвижение | Пригласить клиентов | Руководитель отдела продаж | Приглашения отправлены по согласованному списку |
| Контент | Подготовить презентацию | Спикер | Материалы согласованы, проведена репетиция |
| Проведение | Проверить связь и провести эфир | Организатор | Эфир завершён, запись сохранена |
| Работа с результатом | Передать обращения менеджерам | Руководитель отдела продаж | У каждого обращения есть ответственный и следующий шаг |
В рабочем плане каждой задаче назначают срок. При этом учитывают зависимости: приглашения отправляют после проверки регистрации, а репетицию проводят после подготовки презентации.
Если готовность страницы задерживается, руководитель оценивает последствия для продвижения и меняет план. Так контроль задач помогает управлять всем проектом, а не просто собирать отчёты о выполненной работе.
Какие ошибки мешают управлять проектами и задачами
Задачи сформулированы как намерения. «Продумать продвижение» не объясняет, какой результат нужен. Укажите конкретный итог: например, согласованный план размещений с бюджетом и датами.
Ответственность распределена между всеми. Если за задачу отвечает весь отдел, непонятно, кто следит за результатом. Назначьте одного ответственного, а остальных добавьте как участников.
Сроки установлены без учёта загрузки. Прежде чем обещать дату заказчику, обсудите оценку с исполнителем и проверьте другие обязательства команды.
Изменения не отражаются в плане. Новые требования могут увеличивать объём работы. Фиксируйте, как они влияют на сроки, бюджет и приоритеты, и согласовывайте обновлённые условия.
Контроль превращается в постоянные запросы статуса. Договоритесь, где сотрудники обновляют информацию и в каких случаях сообщают о проблеме сразу. На встречах обсуждайте препятствия и решения.
Прогресс оценивают только по количеству закрытых задач. Десять небольших поручений могут быть выполнены, пока одна критическая задача блокирует запуск. Проверяйте готовность ключевых результатов и соблюдение контрольных дат.
Вопросы и ответы
С чего начать управление проектами и задачами в малом бизнесе?
Выберите один текущий проект и зафиксируйте его цель, результат и срок. Затем составьте список задач, назначьте ответственных и договоритесь о порядке контроля. Проверьте этот процесс на практике и используйте удачные решения в других проектах.
Как правильно разбить проект на задачи?
Выделите основные этапы, затем определите, какие результаты нужны внутри каждого. Задача должна быть достаточно конкретной, чтобы исполнитель мог оценить её срок, а руководитель — проверить готовность. Если внутри задачи несколько независимых результатов и ответственных, её лучше разделить.
Какую систему выбрать для управления проектами и задачами?
Ориентируйтесь на рабочие сценарии команды. Для простых поручений может хватить списка задач с ответственными и сроками. Для проектов с зависимостями понадобятся инструменты календарного планирования, для постоянного потока задач — канбан. Также учитывайте права доступа, работу с документами и связь с клиентскими данными.
Как контролировать задачи без микроменеджмента?
Заранее согласуйте результат, срок и контрольные точки. Договоритесь об обновлении статусов и немедленном сообщении о препятствиях. Проверяйте промежуточные результаты там, где ошибка может повлиять на весь проект, и помогайте команде решать проблемы.
Что делать, если задача не выполнена в срок?
Выясните причину задержки и её влияние на другие работы. Затем согласуйте новый план: измените срок, сократите объём, пересмотрите приоритеты или подключите помощь. Обновите связанные задачи и сообщите об изменениях участникам, которых они затрагивают.
